重要在地下室等构筑结构抗浮工程中利用,合用于浅岩基础,锚固力大,可与主体结构并行施工,经济效益优良。

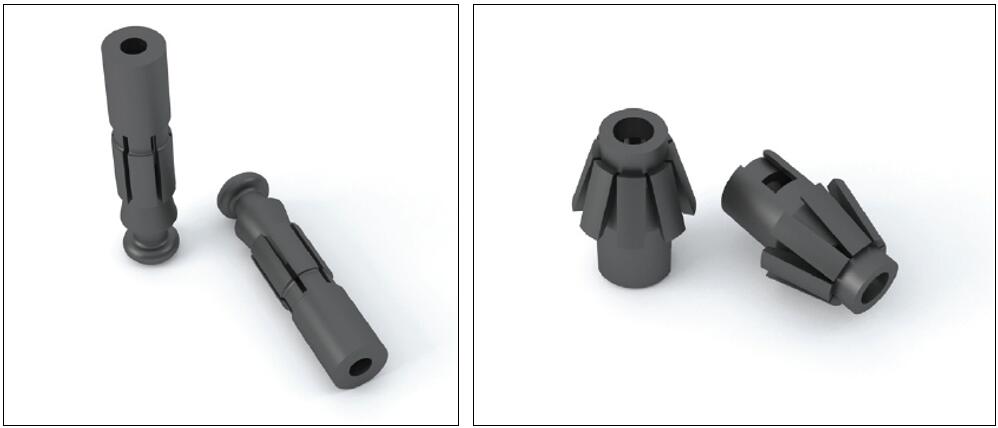

1、扩孔钻头

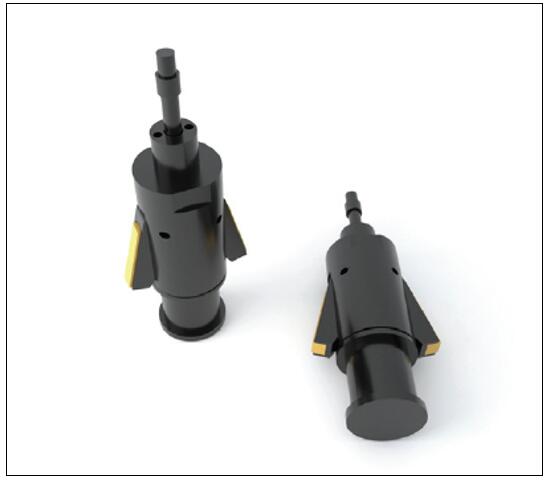

2、自锁锚头
1、底部扩张,机械锚固于岩石中,安全靠得住;
2、养护周期短,7天即可进行抗拔试验 ;
3、能够先施工地下室再施工锚杆,可实现零工期 ;
4、入岩深度浅,经济性优异 。
三、典型利用
已宽泛利用:
湖北:武汉、鄂州、荆州、襄阳、黄石、十堰
湖南:长沙、株洲
江西:毕节、保山
福建:乐山、宜宾、石狮、广安
云南:红河、大理、昆明(经开区)、普洱
贵州:贵阳
广东:昭通
贵阳保利大厦地下室抗浮锚杆工程:选取直径32mm精轧螺纹钢筋自锁锚杆进行抗浮处置。锚杆长7米,锚头入岩3米,单根抗浮锚杆抗拔承载力特点值320kN。
四、施工工艺
钻直孔→扩孔→清孔→锚杆组装→锚杆装置→注浆→养护
1 钻直孔:钻孔定位,选取地质钻机或潜孔钻机钻直孔至设计深度。
2 扩孔:选取地质钻机衔接抗浮锚杆配套扩孔钻头,在直孔底部凭据设计要求进行扩孔。
3 清孔:用高压注浆机通过注浆管注水至孔底,直至孔顶冒净水,清孔结束。
4 锚杆组装:将抗浮锚杆锚头与杆体衔接。
5 装置:将组装好的锚杆直接插至孔底,锚杆顶部锤击加压,使底部锚头沿扩孔壁张开。
6 注浆:用高压注浆机通过注浆管注浆至孔底,直至孔顶冒浆液,注浆结束。
7 养护。
五、检验
1、施工前检验: 锚杆极限抗拔试验(粉碎性试验)

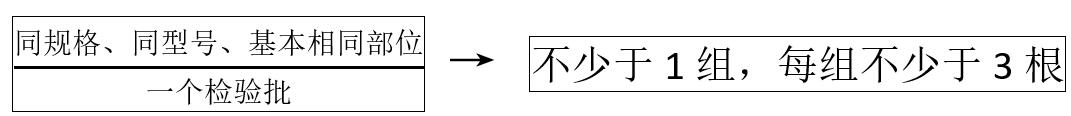

(1)地层前提、杆体资料、锚杆参数和施工工艺必须与工程锚杆一样,且试验数量不少于3根。
(2)锚杆极限抗拔试验可选取陆续加载或分级加载造度进行,如图5-1所示:
a)陆续加载:应以均匀速度加载至锚固粉碎,总加载功夫为2-3min;
b)分级加载:以预计极限荷载的10%为一级,逐级加载,每级持荷1~2min,至锚固粉碎。

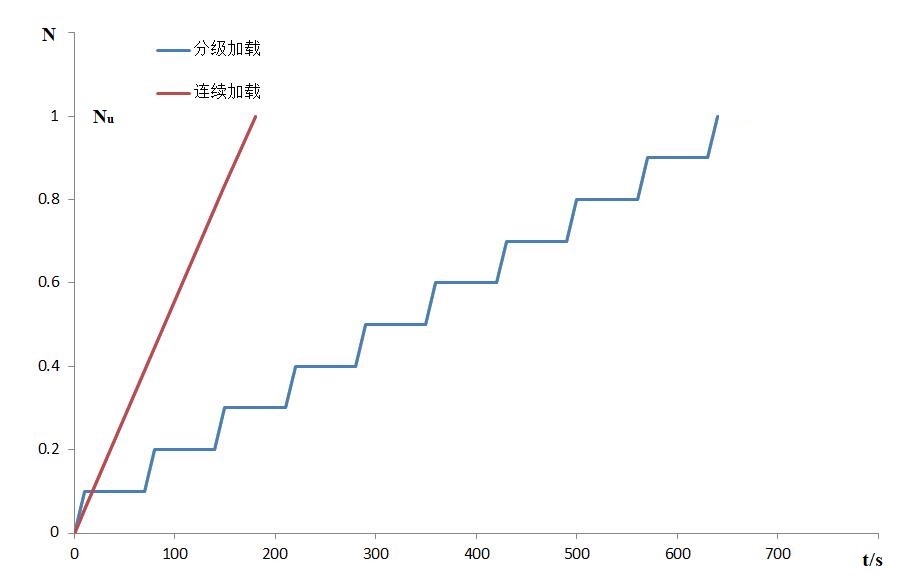

图5-1抗浮锚杆极限抗拔试验加载方式(横轴为功夫t,纵轴为抗拔力N)
2、施工过程中检验: 丈量其装置行程,以检验锚杆是否装置到位。
3、施工后检验: 非粉碎性锚杆拉拔试验
(1)
(2)抗浮锚杆的验收应分级加载,初始荷载宜取锚杆轴向拉力设计值的0.10倍,分级加荷值宜取锚杆轴向拉力特点值Ntk的0.50、0.75、1.00、1.2、1.35、1.50倍。
(3)每级荷载应不变2min,并纪录位移增量,如在持荷功夫内锚头位移增量不超过10min,可判为合格。当出现不合格锚杆时,应增长锚杆的抽检量,增长的抽检量应为不合格锚杆的3倍。
